การติดตั้งอ่าน 6 นาที

ติดโซล่าเซลล์ใช้เวลากี่วัน ตั้งแต่ตกลงจนไฟเดิน

งานติดตั้งจริงใช้เวลาไม่กี่วัน แต่ขั้นตอนเอกสารกับการไฟฟ้าใช้เวลาเป็นเดือน หลายคนเข้าใจผิดว่าติดเสร็จแล้วใช้ได้เลย

เผยแพร่ · โดยทีมช่าง 19Energy

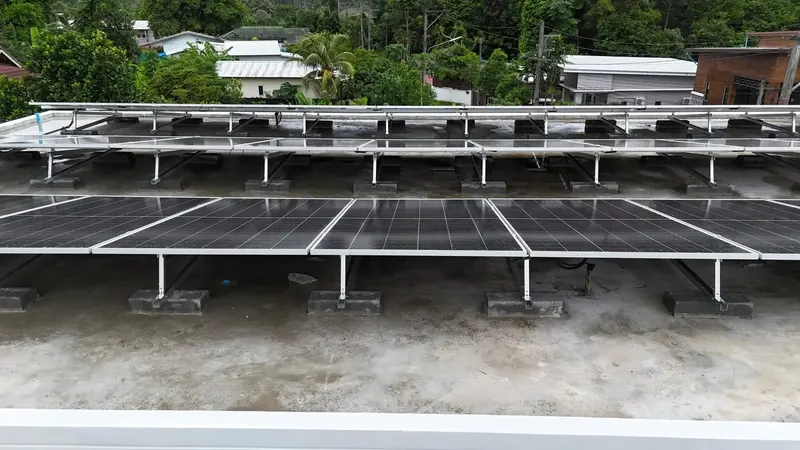

รางยึดแผงโซล่าเซลล์ติดตั้งเป็นแถวบนดาดฟ้าคอนกรีตของอาคาร

คำถามที่ถามกันมากที่สุดหลังตกลงราคาแล้วคือ เมื่อไหร่จะได้ใช้ คำตอบมีสองตัวเลข คือวันที่ติดตั้งเสร็จ กับวันที่ระบบเดินได้จริง ซึ่งห่างกันพอสมควร

ไทม์ไลน์ทั้งหมด

ขั้นตอนใช้เวลาใครทำ
ดูบิลค่าไฟและประเมินขนาดเบื้องต้นภายในวันเดียวเรา
เข้าสำรวจหน้างานและออกใบเสนอราคา1-3 วันหลังนัดเรา
สั่งของและจัดคิวช่าง3-7 วันเรา
ติดตั้งหน้างาน1-3 วัน ตามขนาดระบบทีมช่าง
ยื่นเอกสารขอเชื่อมต่อกับการไฟฟ้า30-90 วันเรายื่นให้ การไฟฟ้าพิจารณา
ตรวจสอบหน้างานและเปลี่ยนมิเตอร์ตามคิวของการไฟฟ้าการไฟฟ้า
อนุมัติให้เดินระบบหลังตรวจผ่านการไฟฟ้า

ทำไมขั้นเอกสารถึงนานกว่างานติดตั้งหลายเท่า

เพราะการต่อระบบผลิตไฟเข้ากับสายของการไฟฟ้า ต้องผ่านการตรวจว่าอุปกรณ์ได้มาตรฐาน การเดินสายถูกต้อง และระบบตัดตัวเองได้จริงตอนไฟดับ ขั้นตอนนี้อยู่ในมือของการไฟฟ้า ไม่ได้อยู่ในมือผู้ติดตั้ง

ผู้ติดตั้งที่บอกว่าเดินระบบได้ทันทีหลังติดตั้งเสร็จ กำลังพูดถึงการเปิดระบบโดยยังไม่ผ่านการอนุมัติ ซึ่งผิดข้อกำหนดและอาจมีปัญหาตอนการไฟฟ้ามาตรวจ

ระหว่างรออนุมัติ ระบบจะยังไม่เดิน แต่ไม่มีอะไรเสียหาย แผงกับอินเวอร์เตอร์อยู่บนหลังคาเฉย ๆ ได้โดยไม่เสื่อมสภาพเร็วขึ้น

อะไรทำให้ช้ากว่าปกติ

  • เอกสารสิทธิ์ที่ดินหรือทะเบียนบ้านไม่ตรงกับชื่อผู้ขอใช้ไฟ ซึ่งต้องแก้ก่อนยื่น
  • หลังคาที่ต้องเสริมโครงสร้างก่อน ซึ่งเจอตอนสำรวจแล้วต้องรอเจ้าของตัดสินใจ
  • ช่วงที่การไฟฟ้าในพื้นที่มีคิวยาว โดยเฉพาะหลังมีข่าวโครงการรับซื้อไฟ
  • อาคารที่ต้องมีวิศวกรรับรองโครงสร้างเพิ่ม ซึ่งใช้เวลาเข้าตรวจและออกเอกสาร

วันติดตั้งจริงเกิดอะไรบ้าง

  1. ทีมช่างเข้าหน้างานตอนเช้า ปูผ้าคลุมพื้นที่ด้านล่างกันของตก
  2. ยึดรางและอุปกรณ์จับกับโครงหลังคา ซีลกันน้ำทุกจุดที่เจาะ
  3. ยกแผงขึ้นและยึดเข้ากับราง เดินสายฝั่งไฟตรงลงมา
  4. ติดตั้งอินเวอร์เตอร์กับตู้ควบคุม ต่อเข้าระบบไฟบ้านและทำระบบกราวด์
  5. ทดสอบระบบ เก็บรูปก่อนและหลัง แล้วส่งมอบพร้อมสอนใช้แอปดูกำลังผลิต

บ้านทั่วไปขนาด 5 ถึง 10 กิโลวัตต์จบภายในวันเดียวถึงสองวัน ส่วนโรงงานหรืออาคารที่ต้องใช้เครนหรือทำงานเป็นช่วงเพื่อไม่ให้กระทบการผลิต จะใช้เวลามากกว่านั้น

งานจริงของเราที่เกี่ยวกับเรื่องนี้

  • ช่างกำลังจัดวางแผงโซล่าเซลล์เข้ากับรางยึดกลางแดดจ้า
  • ระยะใกล้สายไฟฟ้ากระแสตรงร้อยท่อเข้าตู้ควบคุมบนผนัง
  • ระยะใกล้เบรกเกอร์และอุปกรณ์ป้องกันภายในตู้ควบคุมระบบโซล่าเซลล์
ดูผลงานทั้งหมด 462 ภาพ

คำถามที่พบบ่อย

ต้องอยู่บ้านตลอดวันที่ติดตั้งไหม

ไม่จำเป็นตลอดวัน แต่ควรอยู่ช่วงเริ่มงานเพื่อดูตำแหน่งติดตั้งอินเวอร์เตอร์ร่วมกัน และช่วงส่งมอบเพื่อรับฟังการใช้งานและตรวจความเรียบร้อย ระหว่างวันช่างทำงานบนหลังคาได้โดยไม่ต้องมีใครดูแล

ต้องดับไฟทั้งบ้านนานไหม

ช่วงที่ต่อเข้าตู้ไฟหลักต้องดับไฟราวหนึ่งถึงสองชั่วโมง เราแจ้งเวลาให้ทราบล่วงหน้าเพื่อให้เตรียมตัวได้ กรณีที่มีตู้แช่หรืออุปกรณ์ที่หยุดไม่ได้ บอกเราตั้งแต่ตอนสำรวจ เราวางแผนช่วงดับไฟให้สั้นที่สุด

ระหว่างรอการไฟฟ้าอนุมัติ ต้องจ่ายเงินครบแล้วหรือยัง

งวดสุดท้ายผูกกับวันที่ระบบเดินได้จริง ไม่ใช่วันที่ติดตั้งเสร็จ เพื่อให้ผู้ติดตั้งมีเหตุผลที่จะตามเรื่องเอกสารให้จบ
